近日,圣加旺III水電站在自主運維模式下,完成首次汛后2號機組大修。這是電站全面轉入自主運維以來的一次系統性實戰檢驗。

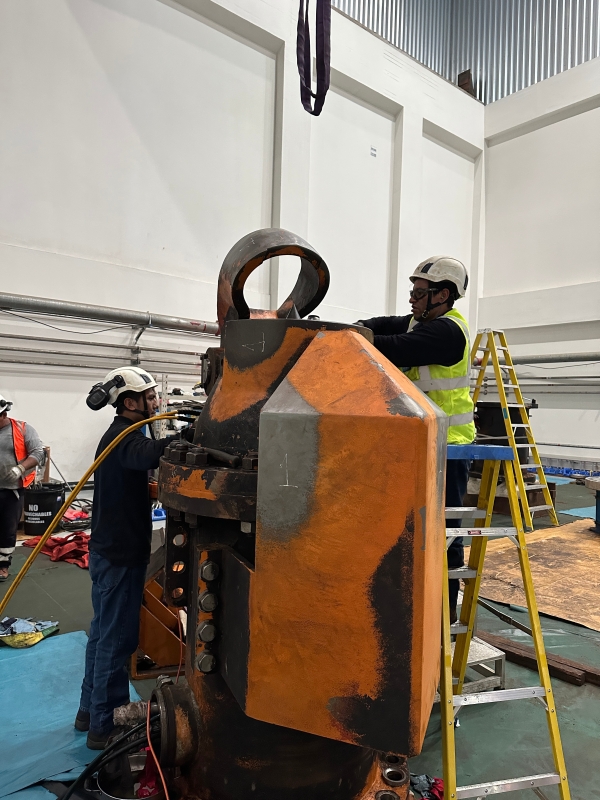

水輪機大部件拆除
本次檢修自4月中旬啟動策劃,歷時19天,涵蓋檢修工期制定、調度COES報審、備件及專用工具準備、人員休假安排等全流程環節。電站地處秘魯山區,設備臨時加工困難、運輸不便等客觀條件給檢修帶來一定挑戰?,F(xiàn)場團隊迎難而上,先后完成了電能表更換、水輪機檢修、機組狀態監測系統軟件升級等重點任務。

水輪機大部件解體
此次大修檢驗了電站從前期準備到現場執行的全鏈條組織能力,也積累了在復雜條件下的應急響應和現場統籌經驗。目前,圣加旺III水電站自主運維模式已在秘魯落實落地,本次檢修進一步提升了電站的運行管理水平,也為后續屬地化管理提供了參考。
?
?
